2018-07-05T09:00:00+02:00 eOstroleka.pl
Ostrołęka,

Przebudowy ulic Witosa i Ostrowskiej z opóźnieniami [WIDEO, ZDJĘCIA]

REKLAMA
fot. eOstroleka.pl
REKLAMA
zdjecie 5894
0
3
15

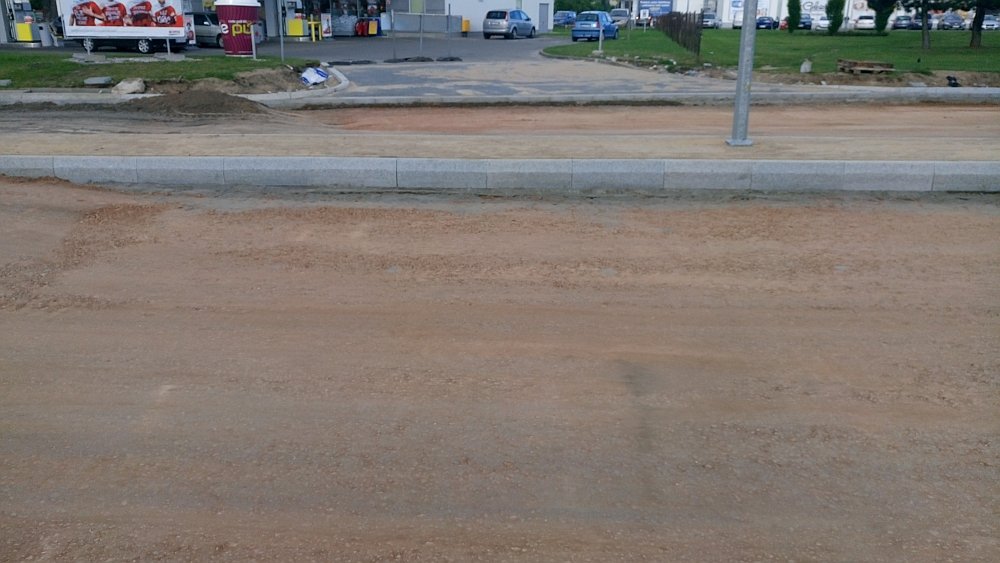

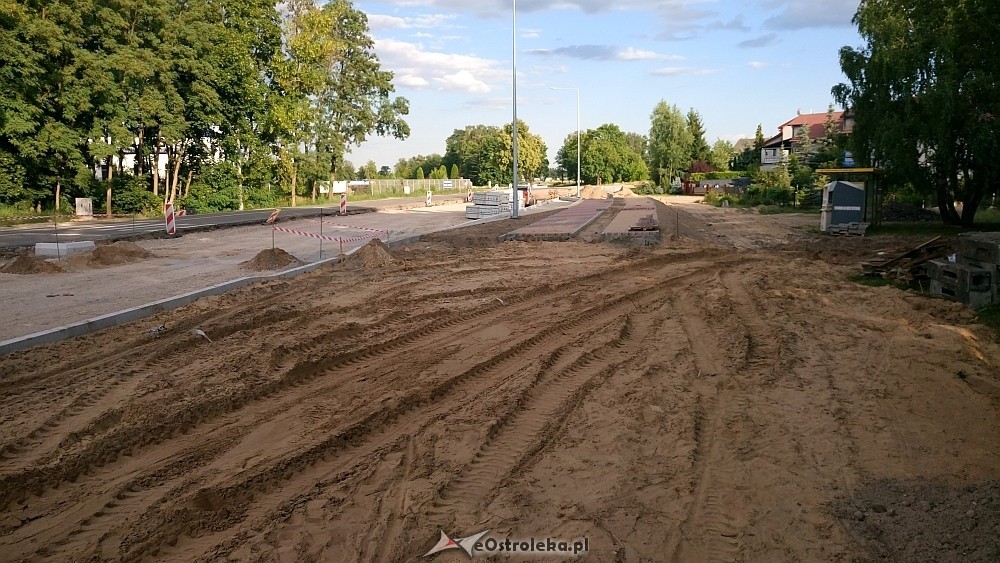

Terminy zakończenia prac przy przebudowach ulic Witosa i Ostrowskiej są zagrożone. W przypadku pierwszej z ulic opóźnienie wynieść może do dwóch miesięcy a w przypadku drugiej inwestycji o trzy miesiące.

Jak wynika z informacji, do których dotarliśmy, dwie duże inwestycje drogowe realizowane w tym roku będą zakończone później niż pierwotnie zakładano. Oba zadania miały być oddane do użytku wraz z końcem sierpnia. Dziś już wiadomo, że wykonawca – firma Ostrada terminów tych nie dotrzyma. Opóźnienie w przypadku ulicy Witosa wynieść może do dwóch miesięcy a na ulicy Ostrowskiej nawet trzy miesiące.

O powody opóźnień zapytaliśmy rzecznika prasowego ostrołęckiego ratusza. Z otrzymanych informacji dowiedzieliśmy się, że na ulicy Witosa opóźnienia powstały m.in. z powodu:

- wprowadzenia zmiany w trakcie realizacji inwestycji polegającej na rozszerzeniu zakresu rzeczowego zadania tj. wykonanie lewoskrętu z ul. Witosa na teren drogi wewnętrznej (działki o nr ewid. 40602/2; 40602/1; 40607/9; 40607/3; 40607/4; 40607/5; 40607/8; 40607/7) oraz przeprojektowaniu zatoki autobusowa zlokalizowanej na wysokości działki Przedsiębiorstwa Komunikacji Samochodowej S. A., tj. wydłużenie zatoki autobusowej z 20,00 m do 80,00 m wraz z przeprojektowaniem wszelkich kolizji infrastruktury technicznej – zmiana decyzji Wojewody Mazowieckiego nr 69/0/2016 z dnia 5 maja 2016 r. znak: WI-O.7840.2.18.2016.BT na decyzję nr 31/0/2018 z dnia 13 czerwca 2018 r.

- robót dodatkowych związanych z przebudową sieci gazowej,

- robót dodatkowych związanych z rozbiórką nieczynnej komory ciepłowniczej przez gestora sieci, która kolidowała z siecią kanalizacji deszczowej,

- robót dodatkowych związanych z kolizją sieci elektroenergetycznych Sn i Nn, tj. koniecznością obniżenia 3 kabli znajdujących się w rurach osłonowych stalowych, gdyż po demontażu płyt betonowych znajdowały się w projektowanej konstrukcji jezdni - pasa drogowego ul. Witosa.

- Zwrócono  się z prośbą do Mazowieckiej Jednostki Wdrażania Programów Unijnych o zgodę na przedłużenie terminu zakończenia robót ww. zadania inwestycyjnego z dnia 31 sierpnia 2018 roku na dzień 31 października 2018 roku – mówi Wojciech Dorobiński, rzeczni prasowy UM w Ostrołęce.

Co do ulicy Ostrowskiej powody opóźnienia są następujące:

- konieczność wykonania robót dodatkowych związanych z kolizją między nieistniejącymi niezinwentaryzowanymi przyłączami wodociągowymi, a trasą nowobudowanej kanalizacji deszczowej,

- brak możliwości zakończenia prac związanych z budową sieci wodociągowej na odcinku od ul. Boh. Warszawy do ul. Granicznej, z uwagi na niezdemontowane prze MZK wiaty przystankowe. Do chwili demontażu stanowiły czynnik wstrzymujący prace przy przebudowie kanalizacji deszczowej,

- konieczność wykonania robót dodatkowych związanych z przebudową sieci gazowej na odcinku ul. Konwaliowej i Astrowej,

- stwierdzenie przez wykonawcę występowania gruntów nieodpowiadających parametrom podłoża gruntowego G1 dodatkowo silnie poprzerastanych bryłą korzeniową na odcinku od km 2+300 do km 2+450 w pasie o szerokości ok. 4 m i na głębokości ok. 1 m oraz zgłoszenie występowania gruntów spoistych i ilastych na odcinku od km 3+450 do km 3+600

- konieczność wykonania robót dodatkowych związanych z przebudową sieci T-mobilne w rejonie skrzyżowania ul. Ostrowskiej z ul. Graniczną,

- konieczność wykonania robót dodatkowych związanych z przebudową kolizji sieci kanalizacji deszczowej z istniejącym czynnym rurociągiem tłoczonym firmy Pekpol na odcinku D-34 do D-33,

- konieczność wykonania regulacji wysokościowych zaniżonych studzienek teletechnicznych w ciągu nowobudowanego chodnika,

W tym przypadku również władze miasta zwróciły się z prośbą do Mazowieckiej Jednostki Wdrażania Programów Unijnych o zgodę na przedłużenie terminu zakończenia robót ww. zadania inwestycyjnego z dnia 30.08.2018 r. na dzień 30.11.2018 r.
